变电分公司推进220千伏官滩变1号主变增容改造工程

发布日期: 2022-07-05 信息来源: 内网

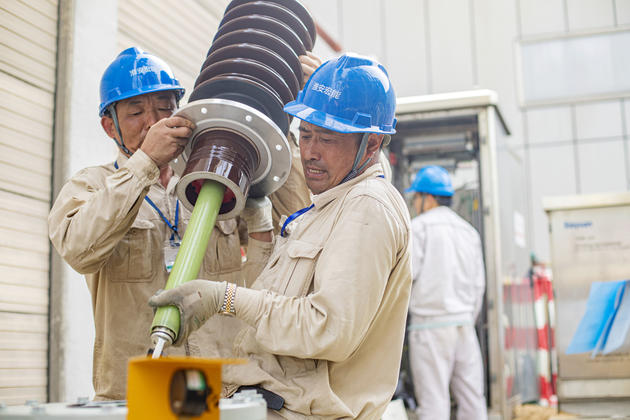

7月1日,变电分公司20余名员工在220千伏官滩变开展1号主变增容改造工作。据悉,当日现场主要工作内容为主变高、中、低三侧及中性点共计12支升高座安装。


本期1号主变改造主体安装工程自6月27日开工,计划7月13日完成。近期盱眙地区天气晴热、最高温度长时段维持在35℃以上,为确保1号主变如期投运,全体施工队员克服困难、迎高温、战酷暑,精心作业、精益施工。

220千伏官滩变主要负责盱眙主城区及东北片区电力供应,同时也负责将高传等风电场所发清洁电力并网。据了解,该站新扩建的2号主变(容量为180兆伏安)已于5月27日顺利投运,为本次1号主变的增容改造创造了条件。

该站1号主变于1997年出厂,容量为120兆瓦,至今已服役26年。近年来,由于该主变服役年限较久导致缺陷频发。该主变本次缺陷为散热片上部法兰连接处渗油,同时本体法兰、螺栓、散热片等处出现锈蚀,已无法完全修复,对淮安电网安全稳定运行构成潜在威胁。


本期工程规划更换一台180兆伏安的新主变、计划周期为17天。为确保工程如期保质投运,变电分公司制定了周密的生产计划,通过倒排工期绘制横道图、细分每日工作计划、落实责任人、制定各项风险防控措施等方式全过程管控,并将施工现场各阶段风险点及管控措施通过现场展板形式告知全体参建人员,同时根据每日既定生产任务所编制的“一库一表”、提前定级每日作业风险并制定相关防控措施,并在每日班前会、收工会上组织参建人员学习,确保生产现场人身、设备安全。
