白鹤滩入苏工程第一阶段投运工作启动

发布日期: 2022-04-30 信息来源: 苏州供电公司

4月28日,随着500千伏常熟南变电站改造工程竣工,白鹤滩入苏工程投运工作正式启动。

据介绍,白鹤滩入苏工程分两个阶段投运。4月28日启动的为第一阶段投运工作,预计6月底完成。届时,容量为400万千瓦的清洁水电将先期送至江苏,为夏季用电高峰提供保障。第二阶段,也是最终投运时间,预计在今年年底,输电容量将达到800万千瓦。

白鹤滩入苏工程受端配套500千伏送出工程在苏州地区共有5个子项,涉及11回线路。其中,500千伏斗山-常熟双线开断环入虞城换流站线路工程从4月2日开始,至4月27日结束,主要拆除500千伏陆常线终端杆塔和500千伏斗常线、山常线64号至68号杆塔,改进环入虞城换流站。目前环入线路工程正在调试阶段,预计5月初投运。

受疫情影响,苏州多地采取了严格的疫情防控措施,对工程建设、人员流动、物资供应造成了阻碍。为顺利推进工程建设,公司建设部主动向各级政府和相关单位专题汇报,提前办理各项合规性手续,确保工程在苏全体3200余名参建人员及时开展核酸检测,同时与物资部成立物资保障党员突击队,开辟绿色通道,通过提前报备、闭环管理等方式,解决了物资输送难题。

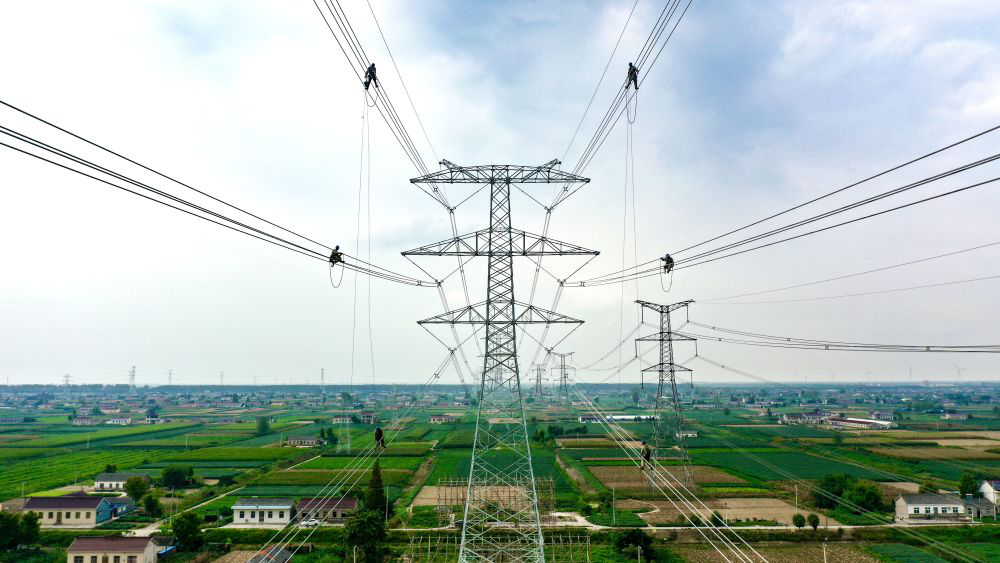

改造任务总量大、时间紧,属地保障任务艰巨,对建设现场综合管理能力提出了很高的要求。前期,输电运检室多次组织人员前往现场查勘,与设计方和施工方多次举行协调会,梳理各工程工作要点,细致划分多家单位工作交圈地带工作。与此同时,与参建单位联防联控现场的施工安全风险,有效保障了工程连续建设。在验收期间,输电运检室还合理配置施工验收时间及验收人员,实行“无人机+人工+激光扫描”的立体验收机制,多视角、全方位开展竣工预验收,确保线路“零缺陷”投运。

据悉,白鹤滩~江苏±800千伏特高压直流输电工程是“西电东送”核心枢纽工程,起于四川凉山布拖换流站,止于江苏苏州虞城换流站,途经四川、重庆、湖北、安徽、江苏五省。工程于2020年11月获得国家发改委核准,2021年1月正式开工建设。工程整体投运后,可以将四川富余水电大规模输送至江苏南部区域,每年可输送电力超过300亿千瓦时,相当于替代受端地区原煤消耗1400万吨、减少二氧化碳排放超2500万吨,为优化长三角地区能源结构、助力“双碳”目标实现提供有力支撑。
