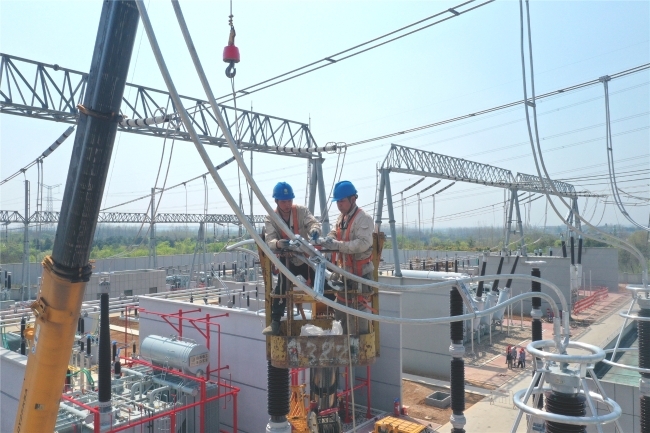

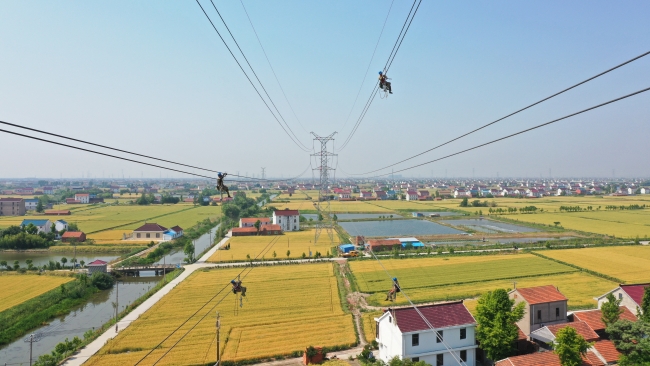

7月1日,南京青龙山500千伏输变电工程正式投运,江苏电网2022年迎峰度夏工程在夏季用电高峰来临前全面建成。 求木之长者,必固其根本;欲流之远者,必浚其泉源。今年以来,公司提早加强度夏电网工程重要节点管控,持续提升精益管理水平,克服多重困难挑战,保障重点工程建设有序有力推进,为江苏电网安全迎峰度夏打牢坚实基础。 提前介入 运维助力工程精益把控 作为南京东部环网的重要枢纽,南京青龙山500千伏输变电工程于2021年8月开工,包括4项单体工程。其中,新建2组1000兆伏安主变压器、500千伏HGIS开关10组,改造500千伏AIS间隔4个,输电工程新建线路2.3公里、铁塔9基。500千伏青石变电站的建成投运,有效满足了南京主城东环网负荷发展的需求,提高了南京主城东环地区供电可靠性和供电质量。 建设期间,青龙山工程时间紧、任务重。“本次工程共有来自7家单位300余人作业,现场交叉作业多、作业风险高、协调难度大。”超高压公司南京运维站主任耿亚明介绍。为确保高质高效完成验收任务,该公司设立基建项目运检联系人制,选拔设备运检经验丰富的运维、二次运检专业人员作为联系人,从工程前期设计、物资招标至工程验收、投运全过程参与,并深度介入建设前端环节,从源头加强对工程的把控。“工程建设期间,我们共开展与各单位精益对接会议18次,明晰相关勘查、交底、验收等计划,分专业建立技术沟通联络群,加强与属地公司联动配合,并对重要环节进行双把关、双确认。”耿亚明说。 青龙山变验收期间,超高压公司还创新采用国内首套“智能变电站二次回路自动验收工具”。该工具通过建立标准虚端子模型等三类模型库,实现对不同厂家继电保护装置、各种典型设计方案检查验收的全覆盖。“我们不到3分钟便完成青石变223台智能设备9270条二次回路校核,校核结果准确率达100%,验收过程准确高效。而在以往,完成同样的工作至少需要一整天。”南京运维站验收负责人崔亮坤介绍。 面对即将到来的夏季高峰用电,超高压公司在提前介入工程施工的同时,积极开展运维工作,全力以赴确保设备“健康”入夏。截至目前,该公司已在各特高压站开展测温80余次、巡视180余次,管控电网风险预警6项、特殊气象预警5项,视频远程督查131站次,开展带电作业7项,消除特高压线路各类缺陷10处。 坚强网架 核心设备实施国产改造 6月14日,江都500千伏变电站2号主变24小时试运行结束,顺利投运,这标志着江苏电网一座“元老级”变电站完成核心设备国产化改造。 “江都变已运行35年之久。受制于当时国内技术条件,站内主变压器都由日本厂家供应。在漫长的运行过程中,设备安全性能逐年下降,且供电容量已难以满足地区发展需要。”国网江苏电力工程咨询公司业主项目经理彭千介绍。 今年三月下旬以来,省内疫情反复。期间,江都变电站增容工程正处于施工高峰期,现场管理人员、施工作业人员和设备物资运输进场异常困难。为保证工程如期投运,工程咨询公司克服各项困难,全力抢抓进度。“面对主变供货厂家位于西安、物资需跨省运送的情况,我们根据最新的防疫要求,多次组织召开物资专题协调会,细化运输方案,优化衔接流程。”彭千说。工程建设期间,该公司累计完成接送物资车辆30余次,协调施工人员52人、厂家配合人员48人进场,确保设备如期安装就位。 此次主变国产化改造工作将江都变电站站内1台日本三菱生产的750兆伏安变压器,更换为1台国产1000兆伏安变压器。改造后,整座变电站的供电能力提升至200万千瓦,为提升扬州地区供电可靠性提供支撑。 今年以来,工程咨询公司做实“抓设计、抓现场”两条管理主线。该公司对各工程现场开展复核选址5处,复核选线2条,保证初设深度,并持续在各工程现场开展反违章安全生产整顿活动,违章查究比下降59%。截至7月1日,工程咨询公司圆满完成了6项500千伏迎峰度夏主电网工程建设管理任务,累计新增变电容量650万千伏安、线路长度26.3公里。 属地保障 推动配网建设提质增效 “220千伏阳六双线负荷正常、冲击正常!”6月28日,随着220千伏红阳港变220千伏母线恢复正常运行,由国网南通供电公司负责的南通六匡~红阳港220千伏线路改造工程顺利启动投运。 该工程是公司迎峰度夏重点工程之一,也是南通沿海海上风电送出的关键通道。工程途经启东、海门两区市,于2021年11月开工,历时7个月,共新建铁塔80基,改造后线路全长51.69公里。 在工程实施过程中,南通供电公司实施集控智能可视化牵张放线,通过在各级放线铁塔部署远程可视化管理视频,并将采取到的视频信息通过无线网络发送回集控室中,可实时了解到放线过程的工况状态,实现对整个施工的全面掌控,确保全面压降线路“三跨”作业风险。“传统架线设备操控主要依赖单人单机、人不离机的操作模式,现在实现了人机分离和远程集中控制,与以往相比在集控领域实现减人50%,智能领域实现提效20%以上。”徐剑峰说。 据悉,220千伏六匡~红阳港线路工程投运后,输送容量从314兆伏安提升至627兆伏安,能够进一步优化启东沿海地区电网结构,消除新能源输送瓶颈,提高电网可靠性及供电能力。 今年上半年,公司已开工建设电网工程113项、投产130项。其中,共开工变电容量达1401万千伏安、线路达860.1公里;投产变电容量1702.65万千伏安、线路2737.78公里,为保障今夏全省电力供求平衡提供了支撑。
