白鹤滩入苏工程江苏段进入投运前攻坚阶段

发布日期: 2022-04-11 信息来源: 1

极目春山随处好,又是草长莺飞时。4月5日,虞城换流站工程现场1200余名施工人员正在紧张地进行高端LCC直流及对应的交流部分施工。与此同时,远在40公里以外,位于无锡斗山山麓的陆桥加强500千伏线路工程施工现场,省送变电公司400名施工人员正在进行停电改造施工。

这些都是于4月2日启动的斗山~常熟双回开断接入虞城换流站500千伏线路及陆桥加强500千伏线路工程停电改造的工作场景。改造完成后,虞城换流站工程将具备带电条件,为6月白鹤滩入苏工程直流高端投运奠定重要基础。

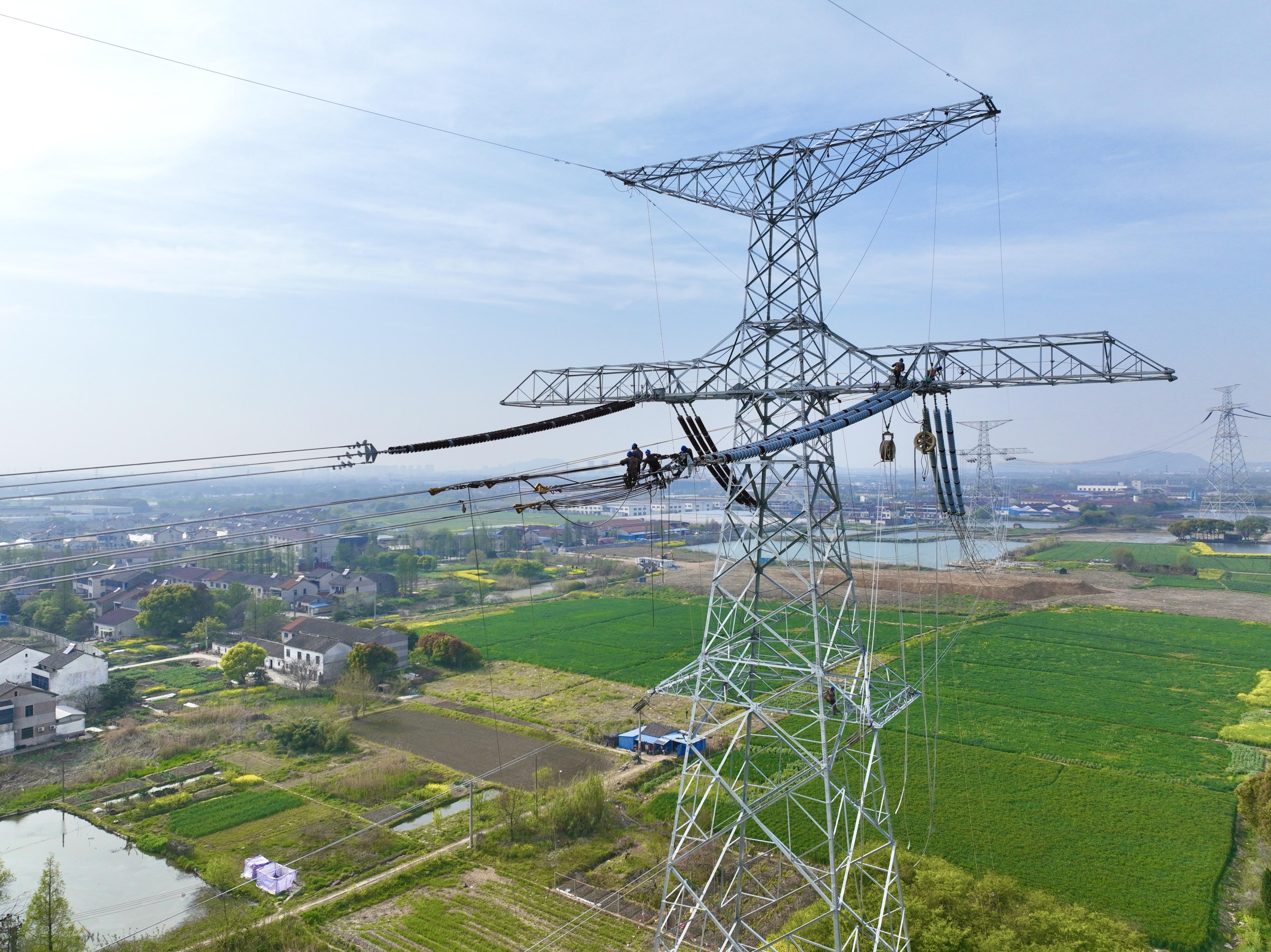

4月5日,在陆桥加强500千伏线路工程建设现场,省送变电公司人员正在进行TD3铁塔组立以及山常5232线、斗常5267线拆除工作。

根据国网公司2022年度500千伏线路停电计划,整个停电改造至27日结束,工期仅25天,而停电期间工作量占该工程全部工作量的九成,时间紧、任务重。此外,受到省内外日益严峻的疫情防控形势影响,人力、物资等资源协调、配置周期拉长,停电改造前后的施工面临巨大挑战。

为最大程度减轻疫情给施工带来的影响,全力保障改造顺利推进,3月中旬起,公司组织相关部门、单位领导干部驻点督导,优化作业工序,协调地方防疫部门明确物资供应、人员进场和住宿安排等保障措施,着力解决工程计划、材料、人员等施工核心难点。

由于疫情原因,施工物资运送时效性等受到一定影响。“我们一方面对上与总部沟通,确保物资筹措与调配顺畅,另一方面,对下协调属地公司与建设单位发挥管理合力,打通物资运输渠道。此外,梳理物资供货计划,坚持‘关键物资优先’原则,最大程度满足现场施工进度需求。”公司建设部副主任吴威介绍。

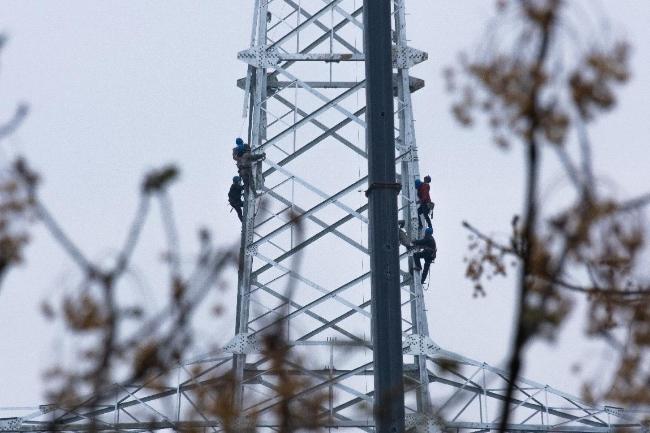

在白鹤滩—江苏±800千伏特高压直流输电线路工程(江苏段)现场,工程咨询公司组织施工人员对N8017号铁塔进行挂设绝缘子串工作。

虞城换流站正处于电气安装冲刺阶段,物资保障尤为重要。工程咨询公司副总经理陈兵表示,为保障换流变等重要电气设备有序进场,该公司已经与属地交通部门提前报备,届时将采取“点对点”专人接引送的方式,确保设备通过各处查验点并顺利进场。

面对严格的疫情防控准入政策,400余名施工人员入锡成为省送变电公司工作的重中之重。该公司提前分批次组织人员入锡,落实健康监测管理要求,固化施工现场及驻地人员“两点一线”封闭化管理。“我们还跨区开展施工机械调配,满足施工所需硬件条件。”该公司副总经理夏顺俊说。

据介绍,按照计划,待本次改造完成后,虞城换流站高端交流部分及配套送出5回线路将于28日启动送电,至6月白鹤滩~江苏特高压直流高端投运,确保先期400万千瓦清洁水电顺利入苏。
